根據集團黨委“大干70天、推動新發展”攻堅行動實施方案的具體要求,熱源公司主動出擊、積極謀劃,結合生產實際情況,針對熱源公司老舊難問題展開了一系列攻堅行動,為本年度的冬季供暖工作打下了堅實的基礎。
熱源公司第一時間召開動員大會對這次攻堅行動進行動員、部署,著重強調“大干70天”的重要性和使命性,結合工作實際制定了詳細的工作計劃。除列入鍋爐檢修的常規項目外,還包括1-6號鍋爐鼓風風道系統保溫工程、富豐鍋爐房爐前PLC控制系統改造、興華鍋爐房聯合煙道內防腐層修復、興華脫硫循環泵增加冷卻水回收裝置、興華1-3號除塵器脈沖閥整體更換等多項大修技改項目。這些原本需要通過招標,由第三方專業施工隊伍完成的項目,今年全部由熱源公司自行檢修完成,這雖然給全體職工帶來了不小的壓力,但同時更激發了熱源人攻堅克難的動力和激情。

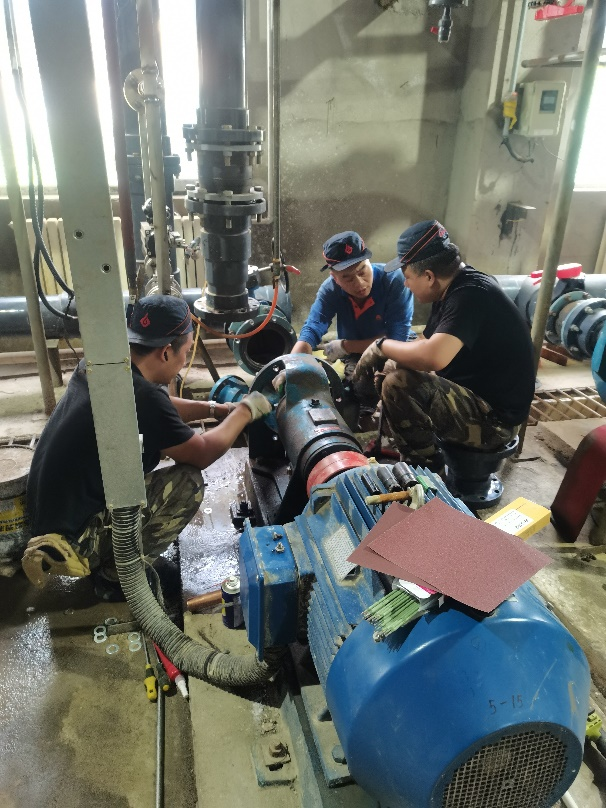

富豐、興華鍋爐房共計12臺鍋爐需要檢修,熱源領導班子考慮到富豐鍋爐房每年啟爐時間較長,對大網分公司影響更大,于是集中全員力量第一時間檢修富豐鍋爐房6臺鍋爐。重點完成除渣皮帶底部導水槽的安裝,有效解決了除渣廊滲水結冰安全隱患。完成1-6號鍋爐鼓風系統煙道保溫項目。熱源公司還創新性地自行完成了富豐鍋爐房爐前PLC控制系統改造,將脫硫的控制系統統一規劃到爐前控制室內,同時增設了給煤、爐排等自動控制系統,沖小灰系統自動沖水電磁閥,使司爐和脫硫人員能夠形成無縫銜接實現跨專業全能值班,從根本上解決了冬季人員少、倒班困難的問題,也大大降低了工作人員的工作量,有利于精簡臨時工數量,節省運行成本。
富豐鍋爐房檢修完畢后,全體人員并沒有休息,而是一鼓作氣投入到了檢修興華鍋爐房的戰斗中來。

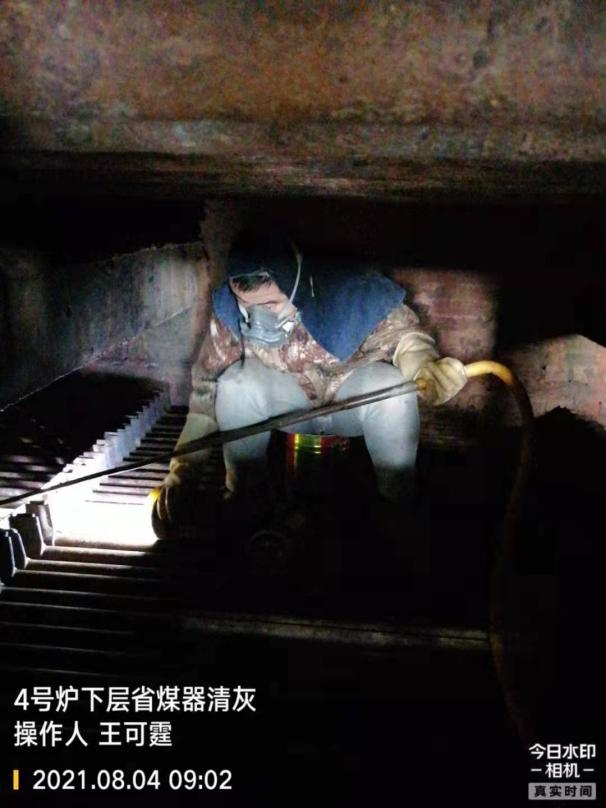

雖然興華鍋爐房在上一采暖期共計啟爐僅34天,但是集團公司領導指示,務必使遺留問題徹底解決、務必使鍋爐檢修一步到位。在興華鍋爐房檢修過程中,最為困難的莫過于省煤器清灰工作。狹窄的操作空間高度不足1.3米,進入省煤器內人員穿著嚴實的連體服、佩戴勞保防塵用具。這身著裝就是在室外都會大汗淋漓,在狹窄的鍋爐內部必須彎著腰工作,正常的操作工具受空間限制也根本無法使用,司爐人員就在這種低矮、狹小的環境內,用著不太趁手的工具一點點的將6臺鍋爐省煤器清理干凈。

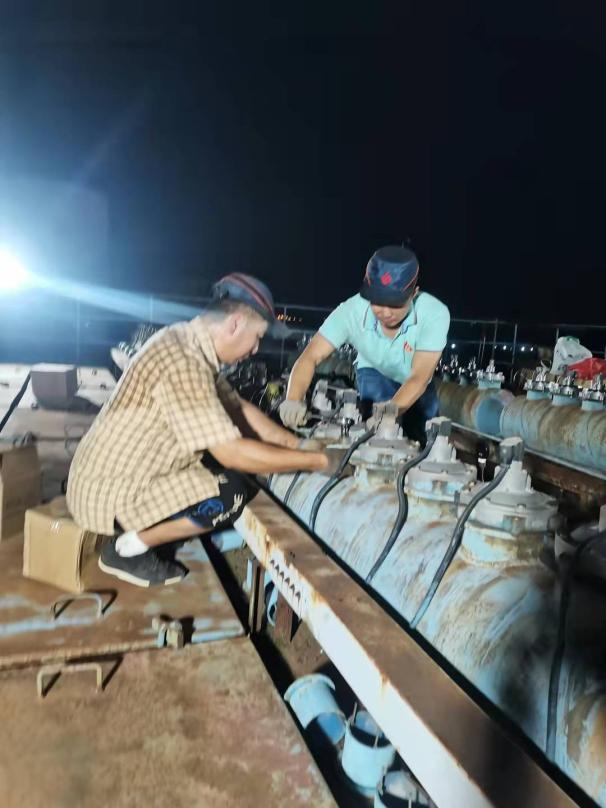

7月中旬,天氣最為炎熱的季節,脫硫更換除塵器脈沖閥的工作需要在屋頂露天平臺進行操作,氣溫最高時可達40攝氏度以上,且平臺上方毫無陰涼遮擋??紤]到人員安全和檢修進度,脫硫人員便在黃昏后開始工作,半夜時分才下班回家。晚間工作雖然較為涼爽,但受到燈光、蚊蟲等環境影響,也給檢修帶來了不小的困難。不管怎樣,脫硫人員就在這種工作狀態下,從安裝到調試,脫硫人員保質保量按時完成了既定的檢修工作。

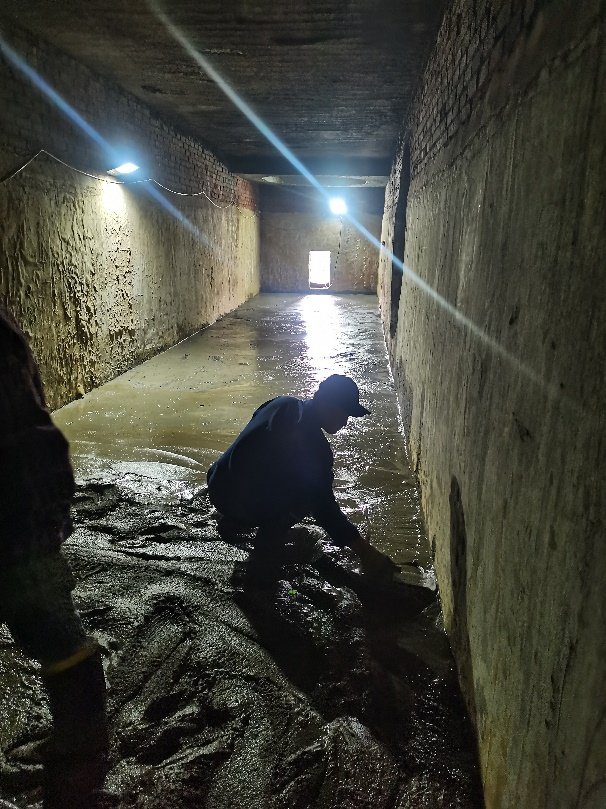

興華聯合煙道防腐工作也給職工們帶來了不小的挑戰,從煙道內積灰清理,到水泥砂漿找平,最后收尾的防腐涂層施工,都是熱源職工自己完成。特別是防腐涂層施工過程,畢竟不是專業的防腐施工隊伍,之前也沒有任何經驗,檢修人員多方詢問聯系專業施工隊伍,通過電話咨詢、視頻溝通等手段掌握了防腐流程的先后順序、涂料的配比比例等工藝流程,終于將這項工作在摸索和嘗試中圓滿完成。
在熱源兩大鍋爐房檢修任務進行的同時,熱源公司接到集團緊急工作安排,對新能源生物質鍋爐水冷壁管進行整體檢修更換,分3批次共計調配20余名精兵強將,投入到新能源生物質鍋爐的檢修中。從鍋爐外墻整體拆除,到水冷壁管更換完畢僅用10天時間,總計更換水冷壁管82根,保質保量地完成了集團公司交辦的檢修任務。
集團領導了解到熱源公司的工程難度后,也多次深入現場進行調研、慰問,對熱源的工作成果表示滿意,對工作人員的工作能力表示認可,同時對職工的身體、工作環境深切關注。這使熱源人的干勁更加十足,熱源全體職工也向集團黨委保證,一定全力以赴完成好此次“大干70天,推動新發展”攻堅行動。
截至目前,熱源公司富豐鍋爐房全部檢修完畢,興華鍋爐房檢修工作也已進入到收尾階段。在此次“大干70天,推動新發展”攻堅行動中,熱源公司完成小修項目522項,大修技改自行維修項目11大項,為集團直接節省工程開支160余萬元。
雖然此次“大干70天”的攻堅行動告一段落了,但是熱源公司職工作效率沒有降、工作熱情沒有減。我們也會始終延續這次攻堅行動的激情,充分發揮工匠精神,為集團的下一個70天、再下一個70天……堅守、貢獻!
