9月16日,在市建委530會議室召開長房供暖20噸鍋爐房移交會議。按照會議精神,長春市供熱(集團)有限公司接收長大鍋爐房和141鍋爐房的供熱工作,并要求務必盡快完成對兩座鍋爐房的管網施工工作。
因臨近供熱期,為了保證127萬㎡供熱面積,近1.6萬戶居民用戶能夠按時供熱,供熱集團緊急組建施工隊伍,9月19日開始進場施工。為了加快施工進度,集團公司組織精干人員分成多支隊伍,24小時不分晝夜對大馬路主線、積善一胡同支線分段進行封閉施工。

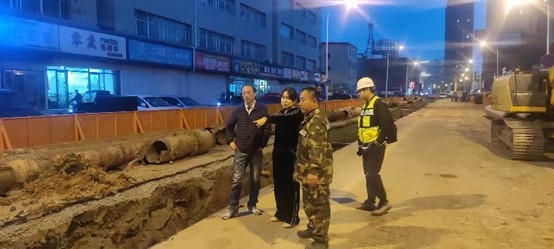

10月5日晚,集團黨委書記、董事長陳瑞來到大馬路施工現場,了解現場的施工進度,管線公司經理盧健詳細介紹了項目進展情況。截止當晚供熱管道主線施工區域?yàn)榇篑R路段(五馬路至三道街),長春大街以南至三道街段已經基本完工,正在進行長春大街以北至五馬路段的施工。
隨后,陳瑞來到的141鍋爐房施工現場,管線公司精選18名技術骨干組成支援隊伍,正在全力開展鍋爐房的施工改造工作。為了保障第二天收費人員能夠進入現場收費,當天晚上必須完成鍋爐房的改造施工,由于時間緊、任務急,施工現場緊鑼密鼓、晝夜兼程,管線公司支援隊經過全力奮戰,快速完成了施工改造任務。
陳瑞向奮戰在一線的職工表示慰問,對管線公司的工作作風給予充分肯定,同時強調,一定要穩中有序推進項目建設,全程做好安全監管工作,超前謀劃、倒排工期,加快工程項目的施工進度,盡早完成管網的施工和調試,保障供熱能夠按時運行。各參建部門要充分認識到民生工程的重要性,發揚供熱人的實干精神,將各項工作保質保量落實好。
